方法在应用中 · FlowVisual 1.2

从脑中的流程到能在决策委员会立得住脚的数字

一次完整流程从头到尾:记录步骤,估算五个量,读懂压力测试,用欧元证明改进措施。无需 BPMN、无需统计学、无需测量序列——诚实的区间就足够。

您当前处于什么阶段?
加载 FlowVisual

第一轮:45 分钟。每一轮之后:15 分钟。

时长45 分钟
预备知识
结果决策建议书
版本1.2
01目的

FlowVisual 适合做什么,不适合做什么

FlowVisual 是一个决策工具,不是文档工具。它回答一个唯一的问题:流程真正在哪里卡住,以及在恰好那里干预值多少钱?所有不能回答此问题的内容都被有意省略。

用于此目的

  • 在投资前评估软件、岗位或自动化在该处是否真正划算。
  • 对瓶颈进行量化,而不是猜测,包括判断是人为还是系统在设限。
  • 制作一个能经受财务复核的决策依据:区间、假设、前后对比。
  • 在高负荷日而非平均水平下检验流程——并观察一旦解决第一个瓶颈,瓶颈会迁移到何处。

不用于此目的

  • 用于审计或质量管理手册的流程地图。为此请使用 BPMN 和一个能管理版本的套件。
  • 执行流程。FlowVisual 进行计算,但不启动工作流,也不写入任何系统。
  • Process Mining。它不会从您的 ERP 读取日志文件。您需自行输入数量和时间。
  • 伪精确性。期待单一小数位的人会得到一个区间和概率。
为…编写
  • 在做出投资决策的中小企业的管理层和部门领导。
  • 有猜想并需要证据的流程负责人。
  • 必须提交前后对比的咨询方和内部项目负责人。

此页面按照一个流程演示 Flowrefy 方法:它需要哪些数字,如何解读结果以及可能失败的原因。程序本身的操作、按键路径、系统要求和版本信息,见产品页面: FlowVisual.app 上的实践指南.

02记录

如果尚无流程

在中小企业中常见的情况不是糟糕的流程,而是无书面的流程:五个人以五种方式做同一件事,但这些方法都没有任何记录。在开始计算之前,流程必须先被写到纸上。录制就是为此而设。

在研讨会中没人画方框。您在讨论时输入——每个步骤一行,按回车进入下一行。流程链会自行连接:

记录行@Rolle · 20-40min · ? 条件 · ! 问题
  1. 01收到请求
  2. 02为销售计算报价 20-40min
  3. 03由主管批准 5min ?超过10k
  4. 04返工 @销售 !缺少信息
已记录 4 步骤
  1. 收到请求
    未说明
  2. 计算报价20–40 分钟
    @销售
  3. ◇ 批准5 分钟
    @主管?超过10k
  4. 返工
    @销售!缺少信息
@
谁来做
20-40min
持续时间,作为区间
?
条件
!
这里的问题所在

角色、时长、条件和痛点都是可选的。一行空的步骤也是有效步骤。未被任何人提到的内容将保持未填——应用会指出这一点,而不是凭空生成一个零值。

这仍然是估算,这正是重点:录制不能替代 Process Mining,也不能读取日志文件。它确保一个会后存在可供计算的流程——而不是一张布朗纸墙上的照片。

三种开始方式
  1. 从模板开始

    六个现成示例流程,每个都对应我们的一份示例分析:报价、发票审批、投诉、入职、服务台、订单处理。打开、重命名并根据自己的实际情况调整。

  2. 从空白画布开始

    打开录入并在有人讲述时输入。之后步骤、角色和时间区间就已在模型中——而不是在某个无人去录入的笔记本里。

  3. 从您的文档开始

    程序说明、交接记录、手册:FlowVisual 会通过您自己的 AI 端点读取它们并建议步骤与数值。每个建议都会附带逐字引用和源文件,且在您接受该行之前不会将任何内容纳入模型。

03准备

您需要的前置项

五个参数,仅此而已。估算即可。FlowVisual 无论如何以区间而非点值计算。等待一套干净的测量序列的人永远无法开始。

量纲示例来源
每日数量与波动10 个请求/天,±35 %CRM、开票软件或每天负责此事的人员。波动比看起来更重要:它会造成流程在高负荷日发生崩溃。
每个步骤的处理时间10 到 40 分钟请询问最快和最糟的情况,而不是平均情况。
步骤之间的滞留时间0.5 到 3 天收件箱或工单系统中的时间戳。通常占据总周期时间的大半。
每个角色的容量1.5 人,流程每天 6 小时按净值计算:扣除休假、会议和干扰。
每个角色的成本率55 欧元/小时,完全负荷包括附加费用的人工成本除以生产性工时。

您没有全部五项?也请开始。10 到 60 分钟的区间是诚实的输入并能产生可用结果。不要填一个捏造的 7,5。

04流程执行

达到结果的七个步骤

顺序不是任意的。瓶颈只在第 6 步的压力测试中出现。提前确定瓶颈并据此裁剪模型,会得到一个精美格式化但毫无价值的自我猜想。

  1. 01步骤 1 · Find

    创建领域和流程

    在侧边栏创建一个领域(Vertrieb, Auftragsabwicklung, Service),并在其中选一个最可能让您亏钱的流程。不要选三个。就一个。

    您要做什么
    1. 01创建领域,命名流程,按内部实际称呼命名。
    2. 02确定起点和终点:案例从何处开始,何时完成?
    3. 03输入日处理量和波动——由此将产生平均日和高负荷日。
    您看到什么
    一个带有起点和终点节点且在侧边栏显示流程名称的空白画布。
    典型错误
    不要把边界拉得太宽。“从首次接触到收款”是四个流程。请建模您怀疑的那一个。
    AUSLÖSERERGEBNISnoch leer
    第 1 阶段——仅触发器和结果已确定
  2. 02步骤 2 · Lay bare

    点击流程,不要描述

    按案例实际运行的顺序放置步骤,而不是应当运行的顺序。决策、回环和放弃是独立的构件。

    您要做什么
    1. 01点击添加步骤、决策、子流程和放弃点。
    2. 02绘制返工路径:每一次返工都是一条路径,不是注释。
    3. 03超过15个步骤就合并。细节深度不是质量特征。
    您看到什么
    将流程作为一串构件展示,旁边实时预览。
    典型错误
    建模目标流程。若现实中每第三个订单会返回,则该路径应在模型中。否则您模拟的是不存在的公司。
    Rücklauf
    第 2 阶段 — 流程,含回流
    FlowVisual, Ansicht Modell: ein Prozess aus Bausteinen, Bearbeitungszeiten als Spanne von 8 bis 20 Minuten statt als Schätzwert
    图。 2点击流程,不要描述
  3. 03步骤 3 · Lay bare

    将时间作为区间填写

    每个步骤要有一个处理时间区间,并在存在时注明之前的停留时间。两个数字而非一个:最快情况,最坏情况。

    您要做什么
    1. 01填写处理时间的起止范围,而不是均值。
    2. 02单独记录停留时间,即无人处理的时间。
    3. 03在决策点记录错误率和返工率。
    您看到什么
    构件带有时间区间;预览显示初步的吞吐时间。
    典型错误
    别忘了停留时间。在大多数办公流程中,事项静置的时间比有人处理的时间更长。只填写处理时间会优化错误的一半。
    min — max
    第3级——每个步骤用一个区间而不是一个值
  4. 04步骤 4 · Lay bare

    分配角色和容量

    每个步骤需要一个角色,每个角色需要真实的产能。不要用人员数,而是该流程实际投入的小时数。

    您要做什么
    1. 01为每个步骤分配角色。只有当单人就是瓶颈时才分配具体个人。
    2. 02填写每个角色的净产能:每天用于此流程的小时数。
    3. 03记录每个角色的成本率,以便最后算出欧元数。
    您看到什么
    业务视角将按角色着色利用率:宽松低于85%,紧张高达100%,超过则过载。红色仅表示过载,没有其他含义。
    典型错误
    按每天8小时计算。现实中常为4到6小时。过高的产能会使所有瓶颈消失。模拟随后会在并不存在安全的地方发出解除警报的信号。
    ROLLE A52 %ROLLE B118 %ROLLE C74 %85 %
    阶段 4 — 角色及其负载率
    FlowVisual, Ansicht Fachbereich: Last je Rolle eingefärbt, der überlastete Schritt rot
    图。 4分配角色和容量

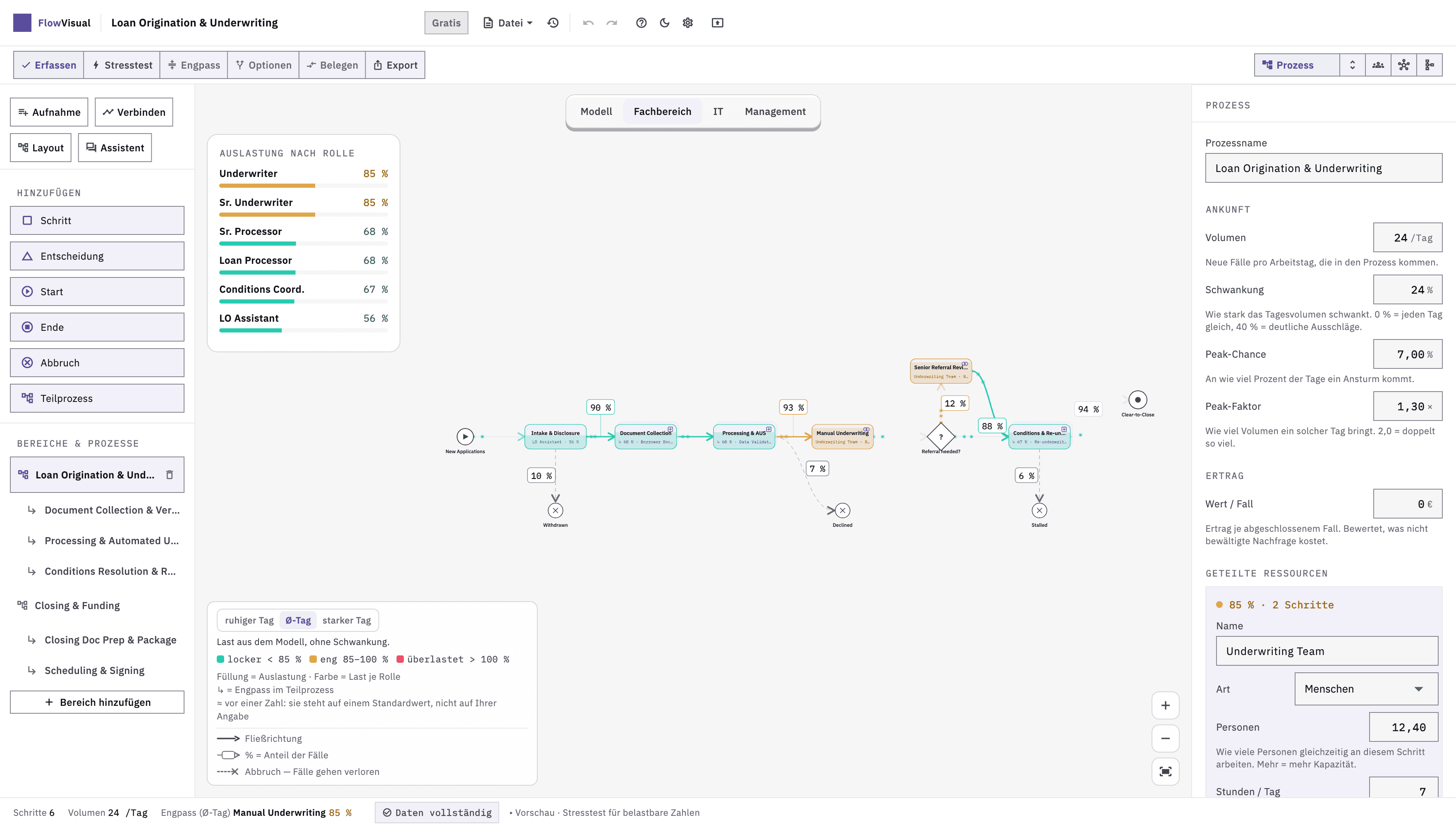

  5. 05步骤 5 · Fit

    标注系统和介质断点

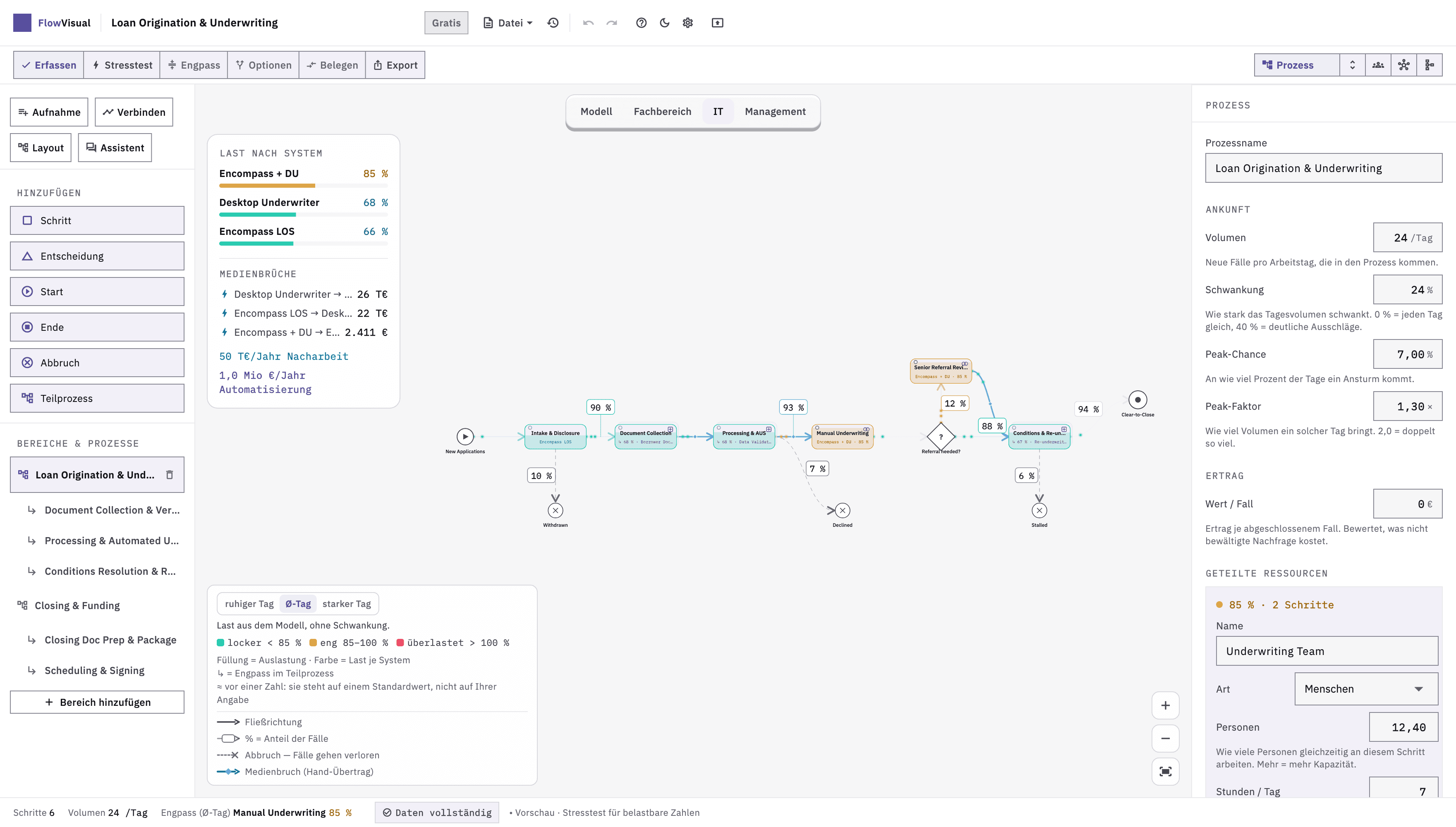

    为每个步骤记录所用系统。凡是需要将数据从一个系统键入到另一个系统的地方,都会产生媒体断裂,从而带来时间、错误和返工。

    您要做什么
    1. 01为每个步骤填写系统:ERP,CRM,Excel,收件箱,纸质。
    2. 02检查系统转换点:在哪里换系统?那里就是媒体断裂。
    3. 03对断裂处的返工率作出现实估计。
    您看到什么
    IT视角显示每个系统的负载以及需要手动传输的地方。至于弥合某个断点的价值,稍后由选项列表按每年欧元计算。
    典型错误
    不要把 Excel 和收件箱算作系统。最昂贵的断点恰恰出现在那里,而不是在 ERP 中。
    CRMMAILXLSMAILCRM3 Medienbrüche
    阶段 5 — 系统,以及在哪些地方需要手动录入
    FlowVisual, Ansicht IT: welche Systeme ein Schritt berührt und wo ein Medienbruch beginnt
    图。 5标注系统和介质断点
  6. 06步骤 6 · Observe

    启动压力测试并读取瓶颈

    现在 FlowVisual 会模拟几百个随机工作日,每天使用您区间内不同的数值。瓶颈此时才由负载而非主观判断产生。

    您要做什么
    1. 01启动压力测试并选择负载基准:平静日(P10)、平均日或高负载日(P90)。
    2. 02打开最紧张的步骤:强负载日的负载、超出产能的天数比例、剩余余量(“可承受 +20% 体量”)。
    3. 03记录周期时间:典型日(P50)、较差日(P90)以及其后的极端日(最差 5% 的平均值)。
    您看到什么
    在当前卡点处查看周期时间的分布和吞吐量——每个负载基准有各自的数字。
    典型错误
    不要只看平均日。流程不是在均值时崩溃,而是在高负载日崩溃。余量告诉您距离那天还有多远。
    Engpass-WahrscheinlichkeitP50P90
    阶段 6 — 瓶颈与分布
    FlowVisual, Stresstest über 400 Durchläufe: der Engpass steht mit 141 Prozent Last am starken Tag oben, daneben Zykluszeit als P50 und P90 und die Fragilitätskurve
    图。 6启动压力测试并读取瓶颈
  7. 07步骤 7 · Weigh & Yield

    模拟干预,并导出前后对比。

    FlowVisual 自压力测试推导出可行选项并进行排序。您审核这些选项,如有需要补充自己的变体——每一项都会被完全重新模拟,而不是外推估算。

    您要做什么
    1. 01阅读建议的选项(消除媒介断点、自动化、调整编制)或创建您自己的变体。
    2. 02读取每个变体的差异:周期时间、吞吐量、年欧元——使用同一次运行得出的 P10–P90 区间。
    3. 03将报价导出为 PDF;将文档导出为 PDF 或 Word,将数据导出为 JSON。
    您看到什么
    并列展示两次运行并给出带排名的建议——同时给出诚实的一行,说明哪个选项不值得。
    典型错误
    同时更改三个干预项。那样最后您只知道整体变好了,但不知道具体因为哪一项。一次只改一项,一次运行一次结果。
    VORHER11,2 TNACHHER5,8 TDifferenz = der Geschäftsfall
    阶段 7 — 之前、之后、差异
05评估

解读结果

四个数字决定一切。每个数字回答不同的问题,并且每个数字都有一个阈值,超过该阈值会触发相应行动。

为什么用区间而非单一数字

在您阅读四个指标之前,先演示压力测试到底做了什么:相同的流程重复数百次,每次使用来自您区间的不同数值。右侧由此产生分布,P50 与 P90 即来自该分布。

模拟是如何运作的
000/500 运行

您的瓶颈不是流程的属性。它是状态的属性。

相同的五个步骤,四种状态。每次运行在每个步骤上抽取一个持续时间——一个可能的天数。五百次运行得到一个分布。改变状态,观察瓶颈如何移动。

状态

一个普通的月份。没有特别的事发生——而这正是每个流程所针对而设计的。

最后一次运行
  • 记录订单
  • 技术审核
  • 材料/供应商
  • 批准
  • 发货
500 次运行的总时长
平均值相加
平均值相加

3 h 03 min

每个人都会算出的那个数字。

实际处于中位数

每10次中有1次

工期会在这个缺口处破裂。

哪个步骤减慢了?
  • 记录订单
    0 %
  • 技术审核
    0 %
  • 材料/供应商
    0 %
  • 批准
    0 %
  • 发货
    0 %
指标它说明了什么您可以据此做什么
高负荷日的负载(P90)某一步在一个高负荷日的饱和程度——即每十个工作日出现一次的那种日子。最顶端的步骤是唯一值得干预的地方。其下的所有步骤都是在改善本来就要等待的东西。
周期时间 P50 · P90 · 极端日P50 是典型的一天,P90 是糟糕的一天,即最坏五百分位的极端日子的平均值。二者之间的差距是衡量不可预测性的标准。宽广的区间本身就是问题:您无法做出承诺。通常把区间收窄比降低均值更有价值。
各角色的利用率有多少百分比的可用时间被某个角色占用在该流程中。大约在 85% 左右,等待时间会呈超比例上升。超过该值的角色应考虑重新分配,而不一定是新增岗位。
每个选项的价值,以欧元/年计单项措施一年能节省多少,基于相同运行计算——可选择按已完成工作量或按占用岗位计算。拿节省与解决方案成本相比。如果节省低于成本,不作为就是正确的结果。这同样是一个结果。

没有区间的数字只是估算。如果结果以单一数值给出,就缺少了该数值的置信度。正是置信度决定您能否为此配置预算。

06分类

为什么不用 Excel、Visio 或一套 BPM 解决方案

那四个常见类别并非更差。它们回答的是不同的问题。选择错误类别的人,会得到针对他未提出问题的干净答案。

类别已回答工作量界限
绘图工具流程是怎样的?小时图示不会计算。图表展示顺序,但不会展示负荷。
电子表格流程平均成本是多少?小时到天表格把均值相加。但排队是由波动产生的。表格会系统性地把这些波动忽略掉。
BPM 套件流程如何被记录与批准?几周,加标注为治理与执行而建。投资问题并非其核心。
仿真实验室复杂系统的细节表现如何?数周,加上专业知识功能强大且昂贵。对于中型企业的单项投资决策来说通常规格过大。
FlowVisual哪里是瓶颈,在那里干预值多少钱?45 分钟有意保持精简:没有符号体系、没有执行、也不是治理工具。

区别不在于功能范围,而在于问题本身。图表用于记录,表格用于求和,套件用于管理。FlowVisual 计算波动,而波动是流程堵塞的根本原因。

07限制

FlowVisual 的功能限制

在第一次运行前您应知道的四个边界。一个隐瞒自身边界的工具会生成在第一次关键对话中被拆穿的数据。

01

它不会自行测量

FlowVisual 不会从您的系统中读取数据。输入来自您。结果取决于您填写的区间。诚实的区间因此比精确的期望值更好。

02

它不执行任何操作

不需要工作流启动、不需要接口、不需要向 ERP 或 CRM 写入。FlowVisual 在决策处结束;执行在别处发生。

03

它不能替代对话

真正使流程成本高昂的反复循环,了解它的人是每天执行流程的人。请与他们一起建模,而不是绕过他们。

04

它不能提供确定性

仿真给出的是概率,不是承诺。P90 的意思是:十分之九的情形在此值之下,而不是全部。

08错误

五个最常见的错误

其中任何一个都会让结果不是更不精确,而是错误,且朝着特定方向偏离。

  1. 01

    事先确定瓶颈

    问题

    已经知道哪里出问题的人,会无意中把模型朝那个方向构建。运行结果随后会证实这个猜想。这是循环论证法。

    更好

    把怀疑写下来,放到一边,以开放的态度建模。之后再比较。若两者有差异,差异本身就是认知收获。

  2. 02

    填写平均值而非区间

    问题

    平均值会产生一个没有排队的流程。正是产生拥堵的波动被剔除了。

    更好

    始终使用区间。如果您只知道一个值:减 40%,加 80%。这比点估计更接近现实。

  3. 03

    建模过于细化

    问题

    分成四十个步骤需要两小时的建模工作,却不会改善结果。瓶颈很少存在于细分层级本身。

    更好

    十到十五个步骤。先粗略汇总,再在必要处细化,仅在压力测试指示的位置进行。

  4. 04

    忽略停留时间

    问题

    仅记录处理时间会在纸面上把通过时间减半,并把瓶颈移到错误的位置。

    更好

    也要记录步骤间的等待时间,即使是粗略的。一天的滞留比十分钟的处理时间更重要。

  5. 05

    将节省换算为全职岗位

    问题

    每周节省四小时并不是半个岗位。那是四小时,可以用于其他用途。成本并未因此消失。

    更好

    分别列出时间和吞吐量的节省,然后再独立决定这些节省是否会转化为成本降低。

FAQ

关于应用的常见问题

第一个流程大约需要 45 分钟:约 30 分钟建模,其余用于压力测试和分析。每个后续流程大约需要 15 分钟,因为角色、成本费率和系统已被记录。

不需要。FlowVisual 使用区间进行计算。诚实估计的 10 到 40 分钟比看似精确的 22.5 分钟平均值能提供更可靠的结果,因为区间包含了导致拥堵的波动。

流程会被计算数百次,每次运行时对每个步骤都会从您的区间中随机抽取一个时间。最后您看到的不是单一结果,而是所有可能合理结果的分布。

因为流程不是在平均水平失败,而是在极端时失败。P10 是好日子,P90 是坏日子。两者之间的距离告诉您是否可以向客户承诺一个期限。平均值永远不能说明这一点。

不需要,这是有意为之。您通过点击组合步骤、决策、流失点和子流程。FlowVisual 用于测量,而非符合规范的记录。为此已有 BPMN 工具。

是的。该应用本地运行于 macOS 和 Windows,不需要账号也不使用云。您的流程文件会保留在您的磁盘上。这在模型中包含数量、费率和人员配置时很重要。

建模、保存和 PDF 导出是免费的;免费版的 PDF 会带有水印和默认页眉。Pro 版会去掉这两项并提供自定义信头、Word 导出和团队席位——每个席位每年起价 199 €,三席位 399 €(含税价格,结账时有试用期)。通过 App Store 订阅为年订阅并包含一周免费试用。

可以。PDF 导出包含模型、假设、前后对比和区间。对建议书重要的一点:请保留假设可见。一项数值若没有其假设,在第一次关键质疑时就会瓦解。

是的,那么请从第02部分开始。将流程录入 FlowVisual 就是为这种情况设计的:在会议中您为每个步骤、角色和持续时间各输入一行作为标记,链条便会自动连线。或者您可以从六个模板之一开始,或让现有的作业说明导入——其中的每一条建议都会带有逐字引用并逐条确认。最终会生成一个可以计算的流程。之后的步骤就是本指南的七个步骤。

最好两个人一起进行吗?

在 20 分钟内我们记录您最昂贵的一个流程,并与您一起实时运行压力测试,使用您自己的数据。

安排 20 分钟通话

没有推销。没有幻灯片。只有直白信息。
